پروژه اصلاح نقاط حادثهخیز یاسوج، چرام حدفاصل تنگ پیرزال با پیشرفت فیزیکی قابل قبولی توسط اداره راهداری و حملونقل جادهای شهرستان کهگیلویه در حال اجراست.
به گزارش راک نیوز،پروژه اصلاح نقاط حادثهخیز یاسوج، چرام حدفاصل تنگ پیرزال با پیشرفت فیزیکی قابل قبولی توسط اداره راهداری و حملونقل جادهای شهرستان کهگیلویه در حال اجراست.
این پروژه از نهم آذرماه ۱۴۰۳ با اعتباری بالغ بر ۱۱۲ میلیارد و ۶۶۷ میلیون ریال از محل اعتبارات ملی سازمان راهداری و حملونقل جادهای کشور آغاز شده است
معابر برونشهری بهدلیل کوهستانی بودن استان همواره با مخاطرات جانی و مالی فراوانی همراه است و ایمنسازی این جادهها مستلزم صرف هزینههای سنگینی برای دولت است.
به عنوان نمونه، حجم آیتمهای فنی در این پروژه شامل ۴۰ هزار مترمکعب خاکبرداری، سه هزار و ۵۰۰ مترمکعب خاکریزی راکفیل پشت ابنیه فنی، سه هزار مترمکعب خاکریزی معمولی، یک دستگاه آبرو با دهانه چهار متر، یک دستگاه آبرو با دهانه دو متر، ۳۰ متر دیوار حائل، ۳۰۰ متر کانال حاشیه ترانشه، ۷۰۲ مترمکعب زیراساس ۵۰-۰، ۶۸۴ مترمکعب اساس ۳۸-۰، شش هزار و ۷۵۰ کیلوگرم پریمکت امولسیون، ۲۵ هزار و ۵۶۰ مترمربع بیندر ۲۵-۰ و ۲۱ هزار مترمربع بیندر ۱۹-۰ پیشبینی شده که در حال اجراست؛ در حالیکه در دشتها و مناطق کویری شاهد چنین حجمی نیستیم.
گفتنی است در محدوده تنگ پیرزال بهعلت عبور خط لوله گاز فشار قوی و سراسری و انتقال آن به سطح کشور، عملیات راهسازی با مشکلات متعددی روبهرو شده که موجب کندی روند پروژه و تأخیر در بهرهبرداری این واریانت شده است.
آخرین جزییات این پروژه به شرح زیر است:
پروژه :اصلاح نقاط حادثه خیز یاسوج ،چرام
(واریانت ،تنگ پیر زال )
نظارت : معاونت راهداری
مشاور :شرکت مهندسین طرح قصر زمین
ناظر عالی :مهندس جعفری
سرپرست نظارت: مهندس محمدی
پیمانکار: شرکت شاهکارسنگ بنا
شماره قرار داد :85/10658
تاریخ قرار داد 1403/04/09
اعتبار؛ قرارداد:112,667,392,978

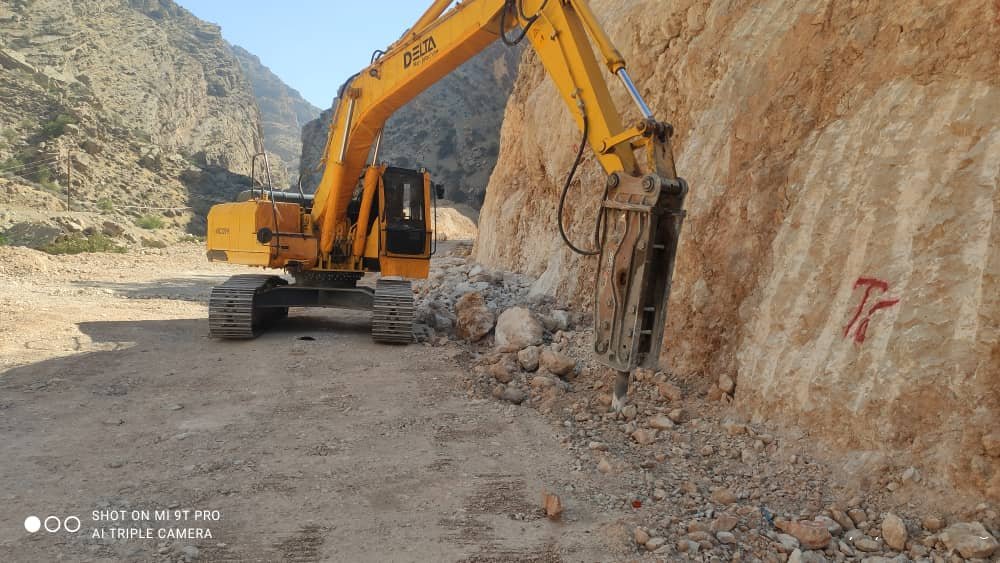

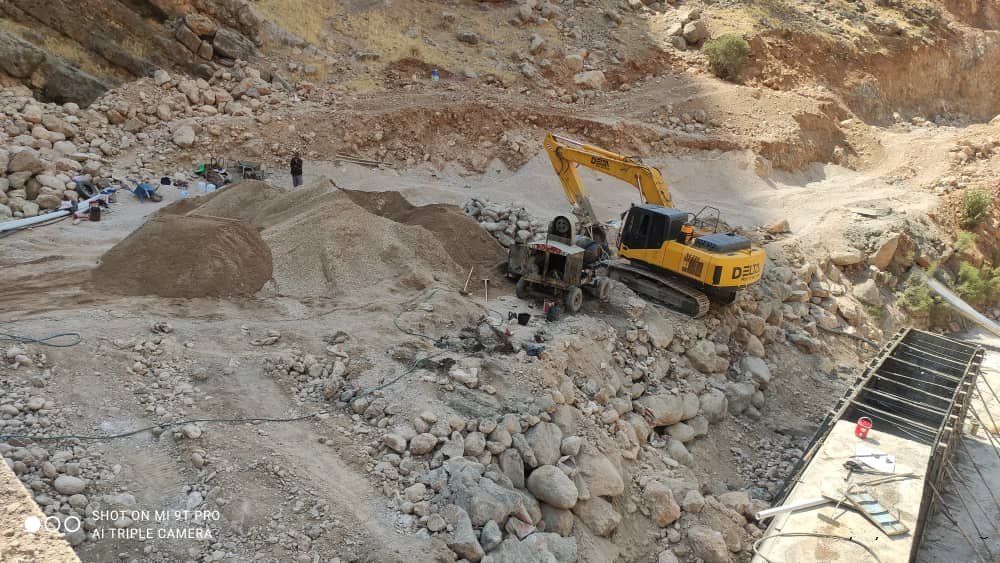

خاکبرداری :40000mm
انجام شده :35000mm
خاکریزی راکفیل پشت ابنیه فنی:
3/500mm
خاکریزی معمولی ,3000mm
آبروی بادهانه ۴متر ،،1عدد
ابروی با دهانه 2متری 1عدد
بتن ریزی :6000mm
انجام شده :550mm
آرماتوربندی 3402kg

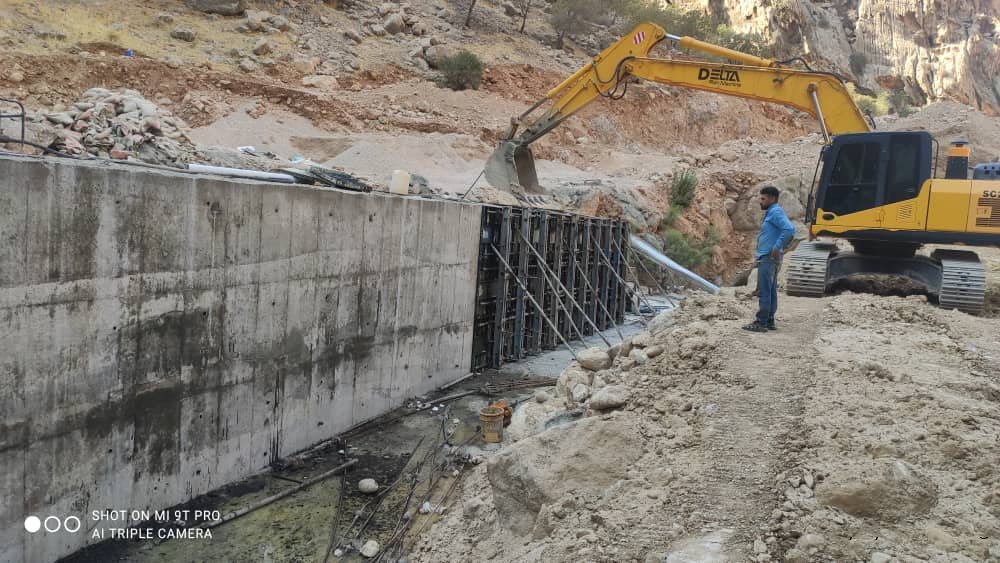

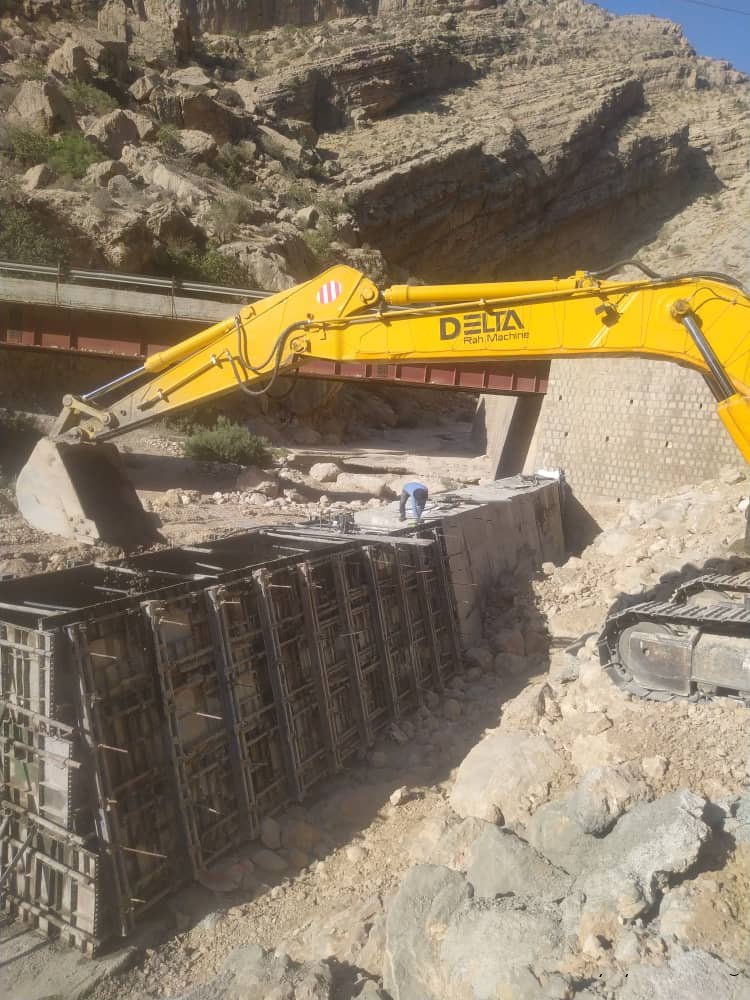

دیوار حائل:30متر طول

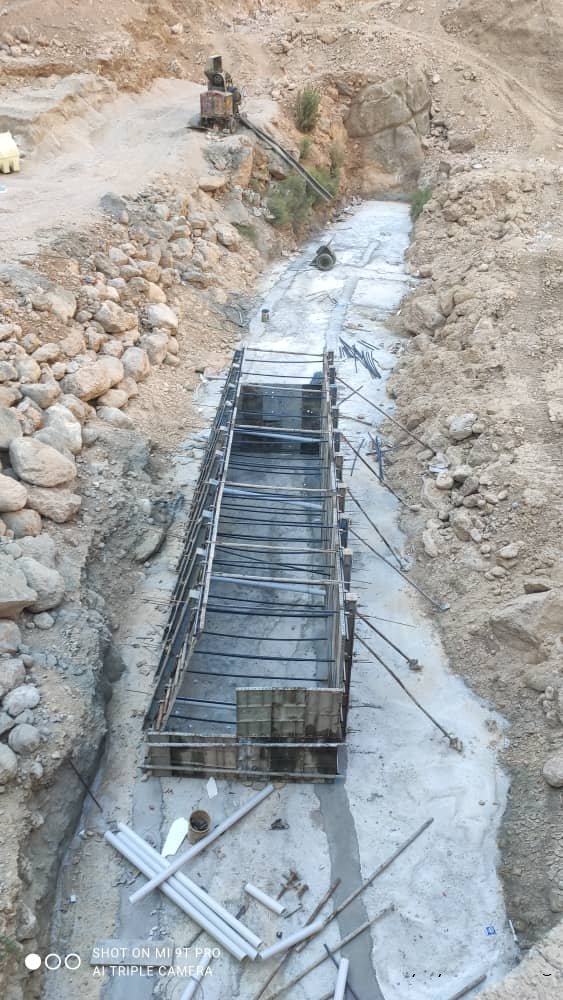

کانال حاشیه ترانشه :300 طول
زیراساس 50-0؛: 702mm
اساس38-0::684mm
پریمکت ق امولسیون:6750kg
بیندر25-0::25560m
بیندر19-0::21000m
بتن ریزی دیوار حائل
دستگاه فعال :
بیل میکانیکی
عوامل اجرایی ،
ریس کارگاه
کارگر،. 5
1404/06/31
