پروژه حذف نقطه حادثهخیز مسیر رفت لیکک - بهبهان موسوم به «قبرقیصر» با مبلغی بالغ بر ۷۴۰ میلیارد ریال به طول سه هزار و ۷۱۳ متر در حال اجراست.
به گزارش راک نیوز،پروژه حذف نقطه حادثهخیز مسیر رفت لیکک - بهبهان موسوم به «قبرقیصر» با مبلغی بالغ بر ۷۴۰ میلیارد ریال به طول سه هزار و ۷۱۳ متر در حال اجراست.
تکمیل این پروژه تأثیر چشمگیری در ارتقای ایمنی و بهبود جریان ترافیک محور لیکک — بهبهان خواهد داشت و ادارهکل با تمام توان پیگیر اتمام بهموقع و با کیفیت این طرح است.
طول مسیر را ۳ کیلومتر و ۷۱۳ متر اعلام کرد و تصریح نمود: اجرای این طرح که شامل احداث و بهسازی ابنیه فنی و اصلاح هندسی نقاط پرخطر است، با هدف افزایش ایمنی تردد، کاهش تصادفات و تسهیل عبور و مرور در این محور پرتردد دنبال میشود.
این پروژه توسط اداره کل راهداری و حملونقل جادهای استان کهگیلویه و بویراحمد در حال اجراست.
جزئیات این پروژه به شرح زیر است:
تاریخ گزارش ۱۴۰۴/۰۸/۰۴
پروژه : اصلاح نقاط پر تصادف سال ۱۴۰۱،اجرای واریانت، روشنایی و نصب نیوجرسی قبرقیصر ۱ و ۲ محور لیکک بهبهان
پیمانکار : شرکت فاتح برج دنا
نظارت : معاونت راهداری
ناظر عالی : مهندس مهدیان
سرناظر:مهندس جانی نژاد
ناظر پروژه: مهندس کرم پور
مشاور : مهندسین مشاور طرح برازمان اشل
مبلغ قرارداد: ۷۳۴/۲۵۴/۰۸۹/۵۹۶ میلیارد ریال
شماره قرارداد: ۱۵۸۹۳
تاریخ قرارداد: ۱۴۰۳/۰۵/۲۲
عملیات اجرا شده تا کنون:
تخریب آسفالت: -
خاکبرداری: ۹۹۹۴۰ متر مکعب
خاکریزی : -
راکفیل : ۲۶۶۰ متر مکعب
بستر کوبی: ۴۰۰۰ متر مربع
زیراساس : -
اساس : -
قیر نفوذی،سطحی: -
بیندر : -
توپکا: -
بتن ریزی درجا: ۱۱۲۲ متر مکعب
بتن ریزی پیش ساخته:-
آسفالت: ۳۰ تن
ماشینآلات فعال:
1تانکر آبپاش
1 غلطک هپکو چرخ لاستیکی
3کامیون کمپرسی
2 بیل مکانیکی
1 تراک میکسر
1 لودر
1 گریدر
5ماشین سبک

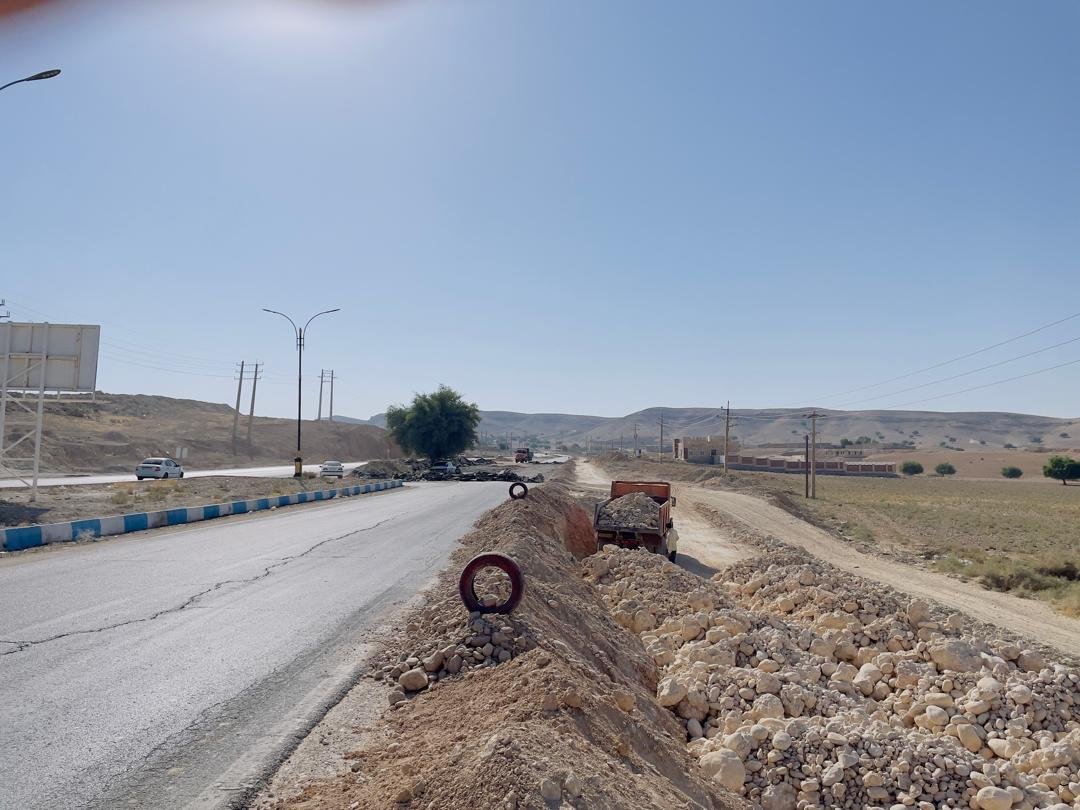

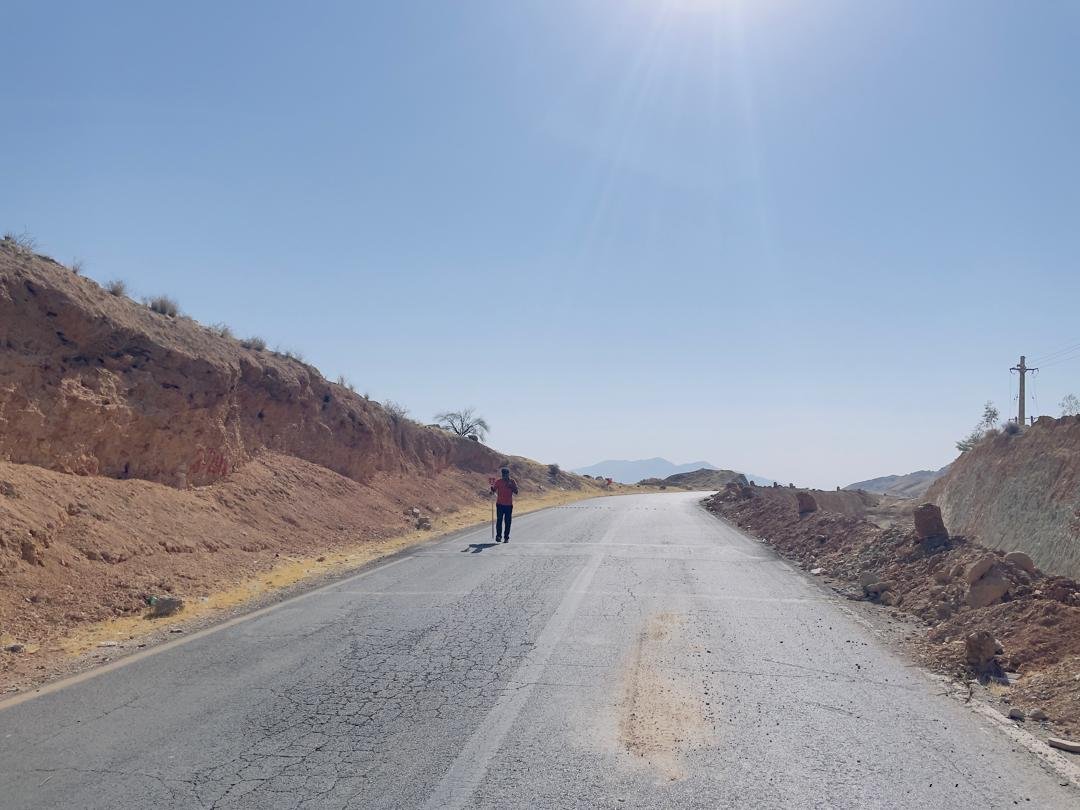

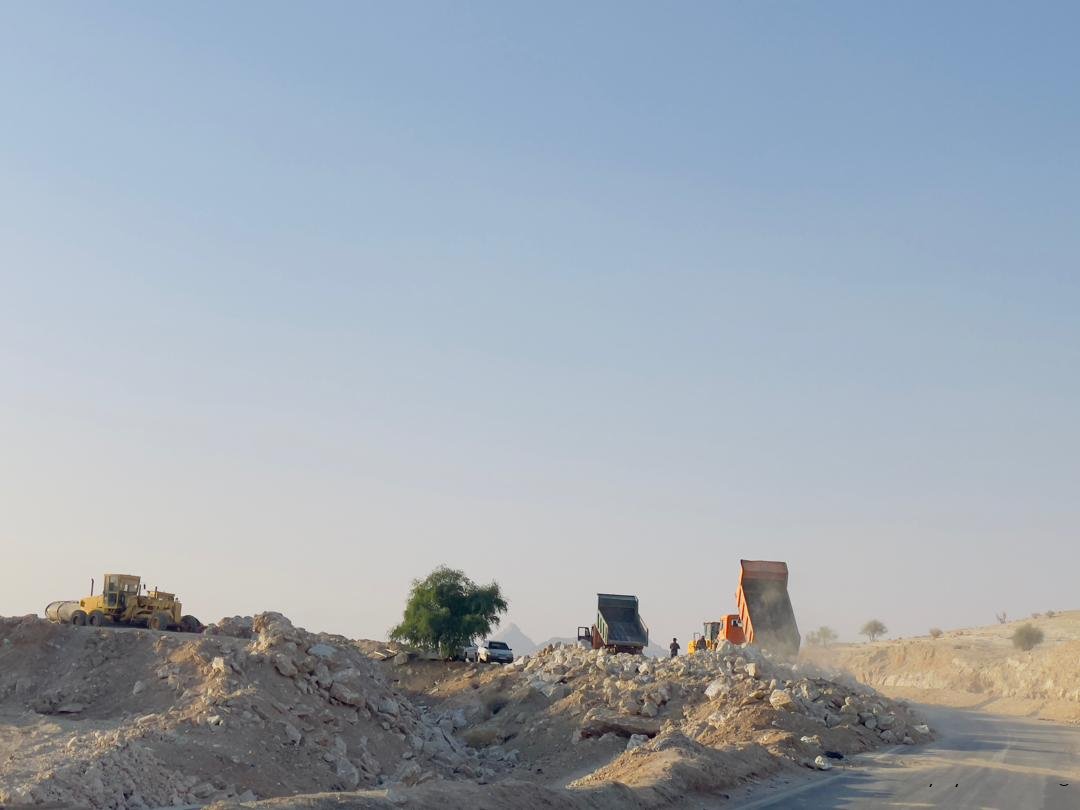

عملیات:

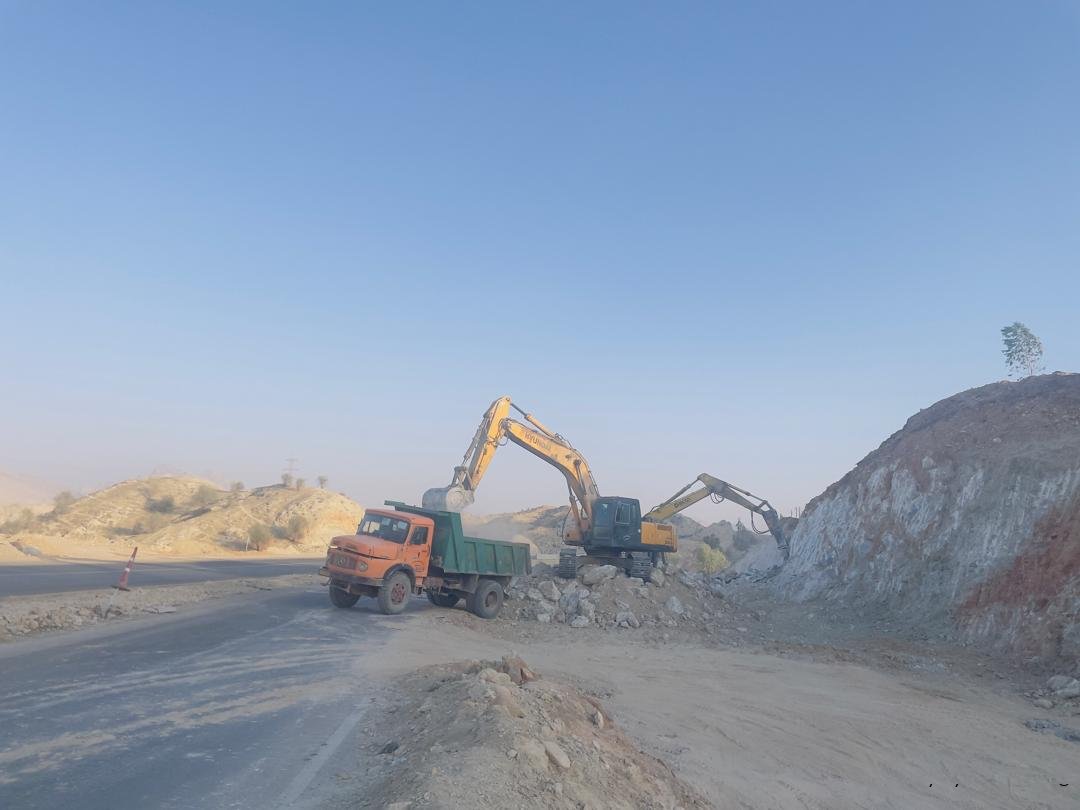

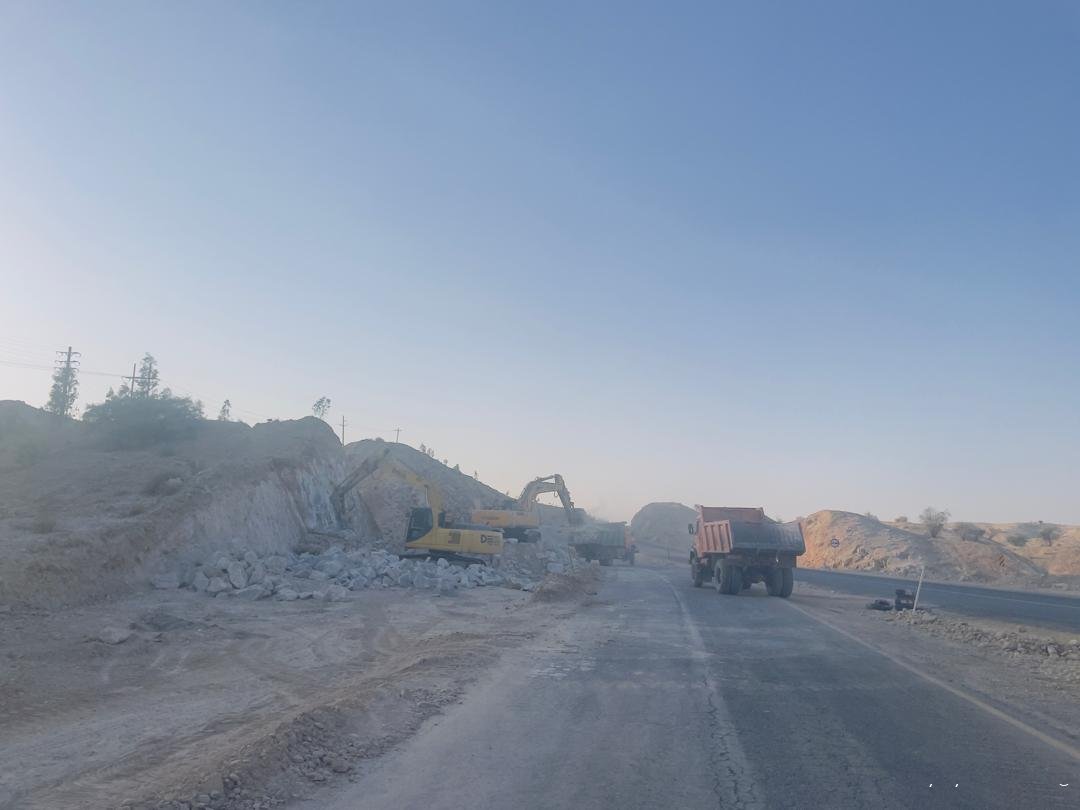

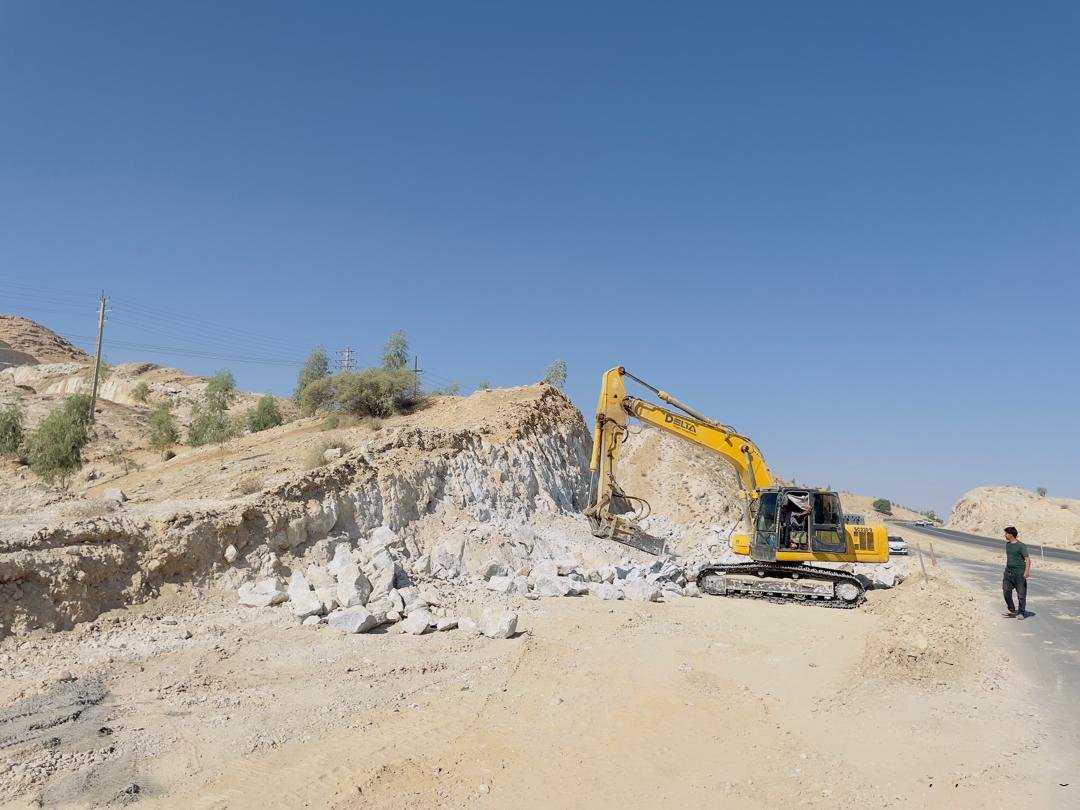

ادامه پیکور زنی و خاکبرداری و حمل ترانشه کیلومتر ۶۸۰+۲ با حجم ۳۰۰ متر مکعب
راکفیل کیلومتر ۱۹۰+۰ حجم ۲۰۰ متر مکعب

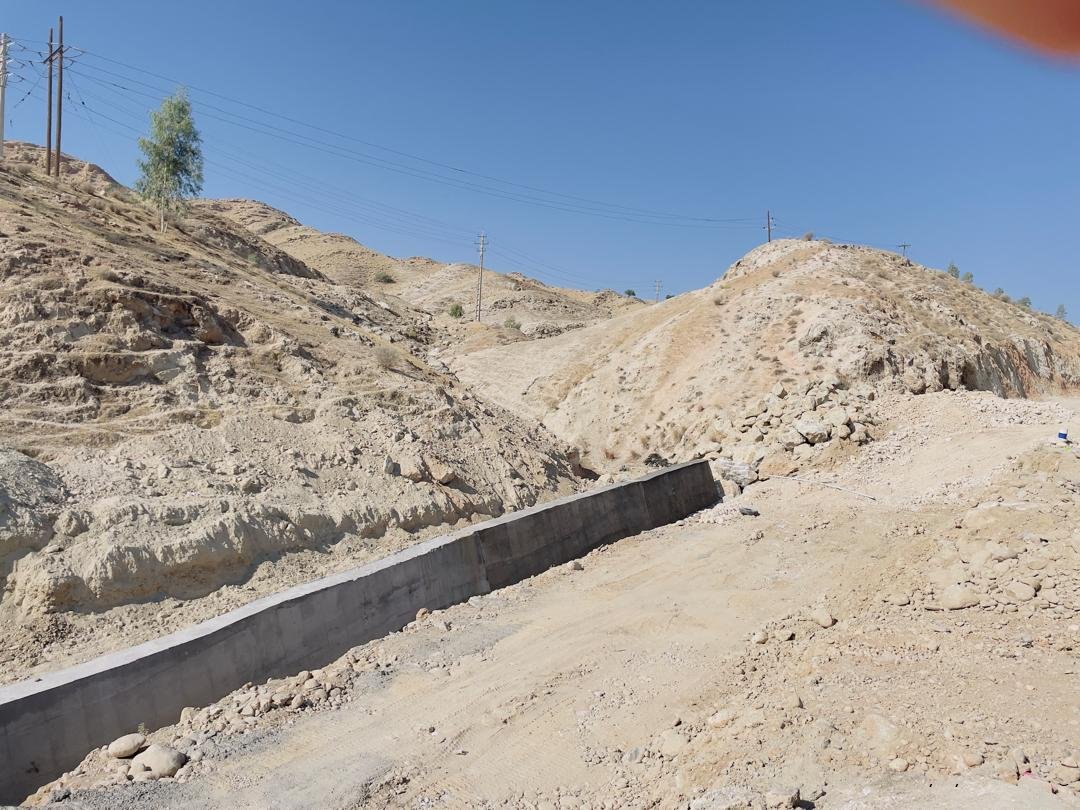

کیورینگ دیوار حائل کیلومتر ۶۷۰+۲

برداشت وضع موجود و پاشنه گذاری و سر ترانشه کیلومتر ۲۰۰+۳
پیشرفت فیزیکی :٪۴۲
